2025年7月19日雅魯藏布江下游水電工程開工。這個世紀工程的開工是「分羹盛宴」,中國電建是獲利最大的央企之一。中國電建股票的股價連續三日漲停,總市值漲到1166億元。根據《東方財富網》中國電建在2025年7月18日的最高股價為每股5.10元,到7月25日的最高價為每股7.84元,最高股價上漲了53.7%。李強在開工儀式上的一句話對A股的刺激作用,超過了2024年中共採取的任何一個股市刺激措施。

2025年11月11日,在大渡河雙江口水庫核心庫區,由中國電建集團成都勘測設計研究院有限公司選址和設計的紅旗特大橋發生垮塌,垮塌的主要原因是選址設計錯誤。雙江口水庫為實現2025年末首台發電機投產的目的,快速並大幅度提高水庫水位,誘發滑坡。該事件造成了超過數億乃至數十億元的經濟損失,是一起特別重大安全事故。

禍不單行。2025年11月底由中國電建下屬單位設計、承建和監理的福建永安抽水蓄能電站下水庫大壩,被揭露是「豆腐渣工程」。這個項目是國家抽水蓄能「十四五」重點項目,總投資75億。工程涉嫌偷工減料、違規操作、隨意變更設計等情況,工程存在重大安全隱患,注漿不足,樁深縮水,鋼筋量質均不合格,危及大壩安全。

2025年12月9日,中國電建的最高價為每股5.34元,基本回到7月18日的水平,利用雅魯藏布江下游水電工程這場盛宴人為炒作所帶來的股價上漲部份又被吐了出來。

此外,2025年中國電建承諾向厄瓜多爾政府支付4億美元賠償金,以補償由科卡科多-辛克雷水電站工程缺陷所造成的國家損失。該水電站由中國電建旗下子公司中國水電承建,是厄瓜多爾境內最大的水力發電廠,總耗資27億美元,也是「一帶一路」工程進入拉丁美洲的橋頭堡。2016年11月17日習近平攜彭麗媛親赴厄瓜多爾參加18日上午的科卡科多-辛克雷水電站竣工發電影片連線活動。但是該水電站工程投入運行以來一直故障不斷。2021年厄瓜多爾政府提出5.8億美元的仲裁訴求,中國電建則於2024年提起反訴,指責厄方違反合同。最終中國電建承諾支付4億美元賠償金,結束了長達數年的工程糾紛。與此同時,中共央企通過科卡科多-辛克雷水電站工程向厄瓜多爾政要行賄,導致副總統和多位部長、高官入獄,總統流亡。中共的「一帶一路」工程攜帶著貪污行賄的病毒,毒害世界。

中國電建本身就是腐敗的重災區。中國電建於2011年9月成立,至今已有多位最高領導人被查處。2025年3月19日,中國電力建設集團有限公司原黨委書記、董事馬宗林因涉嫌嚴重違紀違法被查;2024年8月中國電建原董事長范集湘被決定逮捕;2024年4月中國電建總經濟師劉明江因涉嫌嚴重違紀違法接受調查……

雅魯藏布江下游水電工程開工被中共宣揚為「大國重器」、「世紀性戰略工程」,中國電建作為世紀工程的規劃者、設計者與建設主力軍,竟是如此的企業質素和構架?

西藏雅魯藏布江大拐彎(Yarlung Zangbo River)鳥瞰圖。請注意圖片中心所展示岩土顯露的景象,雅魯藏布江下游將建造世界上最大的水電站。(Shutterstock)
西藏雅魯藏布江大拐彎(Yarlung Zangbo River)鳥瞰圖。請注意圖片中心所展示岩土顯露的景象,雅魯藏布江下游將建造世界上最大的水電站。(Shutterstock)

2025年11月11日,位於大渡河雙江口水庫核心庫區的紅旗特大橋發生垮塌。(影片截圖)
2025年11月11日,位於大渡河雙江口水庫核心庫區的紅旗特大橋發生垮塌。(影片截圖)

一、2025年對中國電建來說是一個五味雜陳的年度

中國電建的全稱是中國電力建設集團有限公司,是經國務院批准,於2011年9月在原中國水利水電建設集團公司、中國水電工程顧問集團公司和國家電網公司、中國南方電網有限責任公司所屬14個省(區、市)勘測設計、施工、裝備修造企業基礎上重組而成跨國經營的綜合性特大型中央企業。據稱,中國電建曾高居《財富》世界500強的第100位。

中國電建是中共國務院國資委直接掌管的99個特大型中央企業之一。

中國電力建設股份有限公司成立於2009年11月30日,在上海證券交易所上市,也簡稱中國電力(601669)。

根據Google的AI,中國電力建設集團有限公司(中國電建集團)是母公司,中國電力建設股份有限公司(中國電建股份,股票代碼 601669)是集團旗下核心的上市平台,集團持有股份公司的大部份股權,股份公司是集團在資本市場上的「代言人」和主要經營主體。集團通過控股股份公司,實現了國有資產的保值增值,並藉助資本市場進行融資和發展。

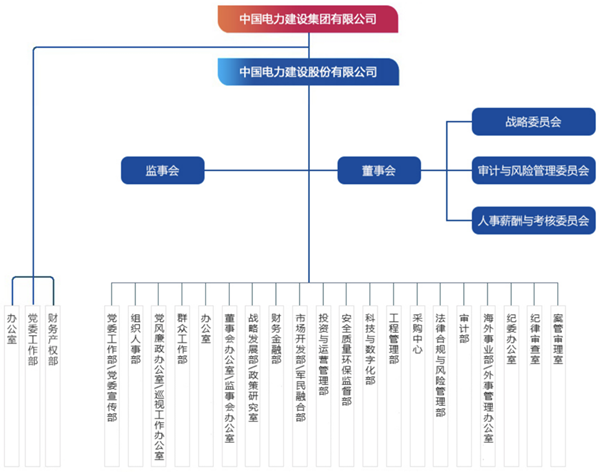

中國電建設集團有限公司和中國電力建設股份有限公司的關係與公司組織架構圖。(網絡截圖)
中國電建設集團有限公司和中國電力建設股份有限公司的關係與公司組織架構圖。(網絡截圖)

根據上海證券交易所的資料,中國電建集團持有中國電建股份的53.05%股份(時間2025年6月30日和2025年10月1日)。2025年12月9日中國電建股份的股價為每股5.22元人民幣,市值899.21億元 ,作為母公司的中國電建集團所持的股票價值為470.02億元。子公司比母公司有錢。因為母公司和子公司都簡稱中國電建,央企國有資產的泡沫就這樣產生並越來越大。

二、2025年7月19日雅魯藏布江下游水電工程開工 中國電建股票接連三天漲停

根據新華社報道,雅魯藏布江下游水電工程開工儀式7月19日上午在西藏自治區林芝市舉行 。新華社的報道很短,連標點符號一共337個字。其中,李強宣布雅魯藏布江下游水電工程開工。在開工儀式上發言的一共有四位,國家發展改革委、中國雅江集團、中國電建和西藏自治區的一位主要負責人。

新華社報道中有關雅魯藏布江下游水電工程的經濟技術數據的一共連標點符號只有84個字:

工程地址:西藏自治區林芝市;

工程的開發方式:主要採取截彎取直、隧洞引水,建設5座梯級電站,總投資約1.2萬億元;

工程的目標:發電,以外送消納為主,兼顧西藏本地自用需求。

但是新華社報道中並沒有說明,正式開工建設的雅魯藏布江下游水電工程是否有工程可行性論證?正式開工建設的雅魯藏布江下游水電工程是否有工程環境影響評估報告?正式開工建設的雅魯藏布江下游水電工程是否有工程初步設計?雅魯藏布江下游水電工程的決策程序如何?是否有民眾的參與?一大串的問題。

根據《碳索 光伏網》的報道,中國電建黨委書記、董事長丁焰章出席了開工儀式 。筆者推測,在雅魯藏布江下游水電工程開工儀式上代表雅魯藏布江下游水電工程項目參研參試參建單位發言的是中國電建黨委書記、董事長丁焰章。丁焰章本是中國能建的黨委副書記、總經理,2020年5月12日與中國能建的黨委副書記、總經理孫洪水對換,後升任中國電建黨委書記、董事長。中共對特大型央企領導層採用幹部對換的政策,表現了中共最高層對特大型央企高管的不信任,對企業的正常經營造成很大傷害。

當2025年7月19日新華社關於雅魯藏布江下游水電工程正式開工的消息還沒有公開發布時,和雅魯藏布江下游水電工程有直接關聯或間接關聯的股票價格已經出現瘋狂的增長,股票市場上出現了「雅下概念股」這麼一個新名詞。有人把「雅下概念股」分門別類整理歸納如下:

1、基建

中國電建(買不到)、中國能建(買不到)、深水規院、重慶建工、成都路橋、中國中鐵、中國鐵建

2、水泥

西藏天路(買不到)、四川雙馬、青松建化、福建水泥、華新水泥

3、鋼鐵

西寧特鋼、八一鋼鐵、柳鋼股份、重慶鋼鐵

4、民爆

高爭民爆、保利聯合、金奧博

5、電網建設及清潔能源外送

電網設備、國電南瑞、特變電工、綠電、長江電力、三峽能源等等,由於筆者掌握資料有限,難免有遺漏之處。

2025年7月21日《界面新聞》發表題為《雅魯藏布江下游水電工程開工!全市場規模最大基建50ETF盤中漲超4%,重倉股中國電建、中國能建等漲停》的報道,稱截至2025年7月21日 09:31,中證基建工程指數強勢上漲3.39%,成份股中國電建、華建集團、中國能建紛紛10cm漲停(10cm漲停,是指一個交易日內股票價格上漲達到前一日收盤價的10%時,觸發了升幅限制,暫停交易),中交設計,隧道股份等個股跟漲。基建50ETF盤中漲超4%, 衝擊3連漲。

2025年7月21日《華夏能源網》發表題為《雅江超級電站萬億投資背後:哪些電力央企將「分羹盛宴」》 的報道指出,三峽集團、華能集團、中國電建、中國能建、國家電網與南方電網這些特大型央企將「分羹盛宴」。據中國科協科普部原部長楊文志披露,雅江集團註冊資本金達2000億元,其中三峽集團持股35%,中國電建、中國能建各佔20%,西藏自治區國資平台持股15%,其餘為戰略投資者(筆者註:僅佔10%)。

中國電建微信公眾號特別強調指出,作為雅下水電工程的主要參建方之一,中國電建股票近三個交易日上演「大象起舞」,股價連續三日漲停,公司總市值來到1166億元。請讀者記住這句話,中國電建股價連續三日漲停,公司總市值來到1166億元。

根據《東方財富網》 中國電建在2025年7月18日的開盤股價為每股4.91元,收盤5.08元,最高5.10元,最低4.88元。到7月25日開盤股價為每股5.59元,收盤7.22元,最高7.84元,最低5.59元。中國電建在2025年7月18日的最高股價為每股5.10元,到7月25日的最高價為每股7.84元,最高股價上漲了53.7%。李強在開工儀式上的一句話對A股的刺激作用,超過了2024年中共採取的任何一個刺激股市的措施。

三、中國電建成都規劃設計院設計的紅旗特大橋發生垮塌

2025年11月11日傳來壞消息,國道317線馬爾康市雙江口紅旗特大橋發生垮塌 ,官方稱質量沒有問題,主因是山體滑塌。但是媒體上列舉可能的主要原因有如橋樑選址錯誤、橋樑設計問題、橋樑以及道路工程建造質量、橋樑以及道路建設擾動導致山泥傾瀉和水庫蓄水導致山泥傾瀉等,可以說,紅旗特大橋從工程規劃、勘察、設計、審批、施工、監理、驗收和營運養護每一個環節都出了問題 。

雙江口水庫大壩工程位於大渡河上游兩源的杜柯河與腳木足河(麻爾曲)交匯處,此次垮塌的紅旗特大橋位於庫區的腳木足河上,是317國道改線新建的大橋 。

雙江口水庫大壩工程的承建單位是中國電建,已經幾次推遲了完工的日期。作為十四五規劃中的重大水電項目本應該在十四五規劃期間完工,最晚必須在2025年底前、十四五規劃期結束時完工。但不知道出於甚麼原因,改為在2025年底前第一台發電機投產。為了達到這個目標,雙江口水電站從2025年4月3日開始第一期蓄水,至5月1日完成,水位升幅超過90米,蓄水量1.1億立方米。2025年10月10日,雙江口水電站開始第二期蓄水,水位升幅超過70米,蓄水量6.6億立方米。在兩期蓄水的約7個月時間,水位升幅超過160米,其水位上升速率和升幅均創下世界紀錄。此前的紀錄是雅礱江錦屏一級電站(壩高305米,2012年10月至2013年7月,水位升幅148米,誘發了較密集的中強地震) 。

317國道改線新建紅旗特大橋的設計單位是中國電建集團下屬的成都勘測設計研究院有限公司設計。多位工程師指出紅旗特大橋選址的錯誤。美國高級橋樑結構設計工程博士竹學葉在接受《大紀元》採訪 時指出:「從有限的圖片和唯一流出的影片來看,事故是先發生山泥傾瀉,然後橋才倒下來。這個順序很重要。」竹學葉研判,從地形可以清楚看出,引橋與主橋之間的小山頭曾發生過滑坡,「那個小山頭明顯是滑坡造成的堆積體,而且坡度非常陡,大約在45到60度之間。」他指出,即使深層基岩相對穩定,但表層數十米範圍內的土層與岩石,會隨著時間風化、雨水沖刷與積水滲透而變得鬆動不穩。一名在當地水電站施工、負責安裝發電設備的工人目擊大橋倒塌,他向《大紀元》表示:「橋坍塌的原因是水庫水位上升,導致山泥傾瀉,就在橋的另一端和山體連接處山泥傾瀉了,橋就跟著垮了。山體被水浸泡,土層鬆軟。」

筆者認為紅旗特大橋垮塌的主因是水庫水位上升,導致山泥傾瀉,是一次典型的水庫誘發滑坡 。水庫誘發滑坡與水庫誘發地震一樣是水庫誘發的地質災害。最早引入「水庫誘發滑坡」這個概念的是中國科學院地質與地球物理研究所唐鳳嬌等人。2022年唐鳳嬌、祁生、鄒宇、李永超、魯曉、鄭博文、宋帥華、侯曉坤在《工程地質學報》發表題為《金沙江溪洛渡庫區水庫誘發滑坡時空分布規律及易發性研究》 的文章,研究的對象是2013年7月27日在金沙江溪洛渡水庫區發生的一次大型山泥傾瀉。根據唐鳳嬌等人的研究,中國最早發生的水庫誘發滑坡發生在1961年3月6日的湖南省資水柘溪水庫。最為著名的是1985年6月12日葛洲壩水庫蓄水誘發的新灘滑坡和2003年7月13日由於三峽水庫蓄水誘發的千將坪滑坡。

范曉指出,三峽水庫蓄水的速率和水位升幅遠不能和雙江口水庫相比,但在三峽工程第一期蓄水至135米後,誘發了體積達2400萬立方米的千將坪大滑坡;2008年9月,三峽工程衝擊175米的三期蓄水,出現了一個地質災害的高發期,在2008年至2009年的蓄-降水階段,庫區發生地質災害243宗,其中新生的突發性地質災害167宗,佔比68%。為此,長江水利委員會要求蓄-降水階段每天的水位升降不超過0.5米,使2009年至2010年、2010年至2011年兩個蓄-降水階段的情況有所穩定,發生的地質災害災(險)情分別減少到16宗和13宗 。筆者認為,三峽水庫在2010年完成蓄水至海拔175米的目標後,三峽水庫運行水位常年變動於海拔145米至175米之間,水位30米垂直的變化,加速了三峽水庫庫岸的劣化,由此產生的邊坡不穩定的問題十分嚴重。未來雙江口水庫也將面臨同樣的問題。

根據國務院《生產安全事故報告和調查處理條例》(2007年6月1日起施行)的相關規定,特別重大事故,是指造成30人以上死亡,或者100人以上重傷(包括急性工業中毒,下同),或者1億元以上直接經濟損失的事故 。雖然紅旗特大橋垮塌事故沒有造成人員傷亡,但是滿足直接經濟損失1億元以上這個條件。紅旗特大橋垮塌事故的直接經濟損失起碼超3億元,可能更高,因為紅旗特大橋垮塌將導致317國道50多公里的公路改道,之前投入的23億多全部報廢。未來改道工程的造價將遠遠超過23億元。

至今為止,中國電建與旗下的成都勘測設計研究院有限公司都未對紅旗特大橋垮塌事故表態,承認錯誤,向國民道歉。

四、中國電建設計、承建和監理的福建永安蓄能水電站是豆腐渣工程

俗話說,禍不單行。

2025年11月底、12月初中國電建被一個「豆腐渣工程」的醜聞纏身 。福建省三明市永安抽水蓄能電站是是中共國家《抽水蓄能電站中長期規劃(2021—2035年)》「十四五」重點實施項目,總投資高達75億元人民幣。來自福建省水利廳的消息顯示,永安抽水蓄能電站項目位於永安市小陶鎮境內,總裝機容量120萬千瓦,是永安有史以來單體投資最大項目。電站工程由上水庫、下水庫、輸水系統、地下廠房和開關站等主要建構築物組成,首台機組發電工期60個月,總工期69個月。

最早對永安抽水蓄能電站工程質量問題做出調查和報道的應該是《經濟參考報》,時間為2025年11月27日。調查發現,永安抽蓄電站下水庫用於加固大壩壩肩邊坡岩土體的的數百根錨筋樁施工品質存在嚴重質量缺陷。據現場了解,用於加固壩肩邊坡岩土體的數百根錨筋樁存在嚴重質量缺陷:實際施工長度大幅縮水,部份樁長甚至不足設計標準的三分之一。更為嚴重的是,多數錨筋樁未按規範要求進行水泥砂漿灌注,施工方僅在樁孔口進行簡單封漿處理以應付檢查。

專家警告指出,下水庫大壩是永安抽蓄電站的核心關鍵建築,其品質直接關乎電站長期運行的安全穩定。錨筋樁長度縮水和注漿不足,將直接影響樁體的加固作用,削弱大壩整體邊坡的承載與穩定能力,潛在風險極高。如此工程品質將危及大壩安全。

澎湃新聞梳理公開招投標文件發現,永安抽水蓄能電站從前期招標設計、勘測設計到土建施工、建設監理、機電安裝的多個核心標段,均由中國電建下屬企業包攬。其中,中國電建旗下的華東勘測設計研究院以2.10億元中標了項目招標設計和施工詳圖階段勘察設計,華東院全資子公司浙江華東工程諮詢有限公司以8199.59萬元中標工程建設監理,中國水利水電第十六工程局有限公司(簡稱水電十六局)以3.23億元中標電站籌建期洞室及道路工程施工,中國水利水電第七工程局有限公司(簡稱水電七局)以5.61億元的中標價承建該項目上水庫工程,中國水利水電第十四工程局有限公司(簡稱水電十四局)以7.71億元中標輸水發電系統工程,水電三局則拿下約4.63億元的下水庫工程。兩個多月前,水電三局還以近3.75億元中標該項目的機電設備安裝工程。有業內人士對上述三方(設計方、承建方和監理方)均來自中國電建能否履行好自己的職責表示疑慮。《經濟參考報》獲取的影片顯示,該標段監理單位華東諮詢公司的多名監理人員曾接受施工方宴請,在KTV娛樂場所飲酒唱歌,每人身邊均有一至兩名異性有償陪侍人員。據知情人士透露,監理等相關方與施工方的此類違規行為並非首次發生。

其實一個水電工程和水利工程的設計方、施工方和監理方均為中國電建集團旗下的全資或控股子公司,這種情況近十幾年來在中國是屢見不鮮,這是制度設計所造成絕對壟斷而產生的問題。

2011年9月中共組建中國電力建設集團有限公司,將14個省(區、市)勘測設計研究院劃歸其屬下,涉及當年中國最好的勘測設計研究院數量的絕大部份。根據報道,中國電建作為國內水電建設領域的絕對領導者,承擔了國內80%以上大型水電站的勘察設計與65%的施工任務 。這樣的制度設計,80%以上大型水電站的勘察設計與65%的施工任務的組合,就必然導致許多工程的設計方、承建方和監理方均來自中國電建。

據報道,2025年11月29日中國電建發布《情況通報》稱,針對媒體反映福建永安抽水蓄能電站施工過程中存在的質量等問題,中國電建成立調查組,將會同有關方面全面調查核實,相關調查結果將及時公布。

這又是一個父親查兒子的案例。為甚麼不能展開獨立的第三方調查呢?

中國電建本來就是腐敗的重災區。2025年3月19日,中國電力建設集團有限公司原黨委書記、董事馬宗林因涉嫌嚴重違紀違法被查;2024年8月中國電建原董事長范集湘被決定逮捕;2024年4月中國電建總經濟師劉明江因涉嫌嚴重違紀違法接受調查……原中國電建中國電力建設集團有限公司黨委書記、董事長晏志勇於2021年8月起不再擔任中國電力建設集團有限公司黨委書記、董事長(法定代表人);2021年9月起不再擔任中國電力建設股份有限公司董事長(法定代表人);2021年10月起不再擔任中國電力建設股份有限公司黨委書記。晏志勇1958年出生,曾任成都勘測設計研究院院長、國家電力公司水電水利規劃設計總院院長,2017年獲評中國能源年度人物,是最早透露雅魯藏布江下游水電工程的人,到2021年剛滿63周歲,不到正常退休年齡。晏志勇為甚麼提前退休,是和馬宗林、范集湘、劉明江案有甚麼關係?不得而知。目前根本無法保證眼下的中國電建高層如丁焰章等會不會最後落個與馬宗林、范集湘同樣的下場?

五、中國電建將為科卡科多-辛克雷水電站工程質量問題向厄瓜多爾支付4億美元賠償金

此外,2025年中國電建將向厄瓜多爾政府支付4億美元賠償金,以補償由科卡科多-辛克雷水電站工程缺陷質量問題所造成的損失。

科卡科多—辛克雷水壩工程位於厄瓜多爾的多爾納波省科卡河,在厄瓜多爾首都基多以東100公里的雷文塔多火山附近,以發電為主要工程目標。發電機裝機容量為150萬千瓦,設計平均年發電量為88億千瓦時,佔全國總發電量230億度的38%多,部份電力還將出口至哥倫比亞。

2009年國有的科卡科多—辛克雷公司與中國水利電力建設集團公司簽訂了一份價值19億美元的EPC(Engineering Procurement Construction的縮寫)總承包合同。EPC總承包項目是指公司受業主委託,按照合同約定對工程建設項目的設計、採購、施工、試運行等實行全過程的承包。中國水利電力建設集團公司本是中國長江三峽集團公司的全資子公司,後劃歸中國電建。2010年6月項目的貸款協議簽署,中國進出口銀行提供17億美元的貸款來支付總承包合同中的絕大部份造價。2010年7月科卡科多—辛克雷水壩工程正式開工。

科卡科多—辛克雷水壩工程總承包合同的簽訂,對於中共來說是意義十分重大。科卡科多—辛克雷水壩工程是中共央企第一次在拉丁美洲市場獲得的水庫大壩項目。拉丁美洲是美國的後花園,拿下這個工程,就是在拉美市場佔領了一個橋頭堡,之後就是依靠橋頭堡去擴大陣地了。

有了橋頭堡才有後來的所謂的中國—拉美和加勒比國家共同體。必須指出的是,中共央企之所以能夠拿下這個項目,主要是依靠中共的國有銀行提供的巨額貸款。根據《紐約時報》文章,中共一共給予厄瓜多爾約190億美元的貸款,這筆錢不光是用於科卡科多—辛克雷水電站工程,還用於大橋、高速公路、灌溉、學校、衛生診所及其它六座大壩的建設。這種模式就為後來的中共與拉美國家的合作定下了基調,沒有錢是萬萬不行的。

科卡科多—辛克雷水壩工程於2016年11月18日建成,比合同規定的最後期限晚了10個月,工程的總造價也一漲再漲,從20多億美元,漲至23億美元,再漲至26億美元,27億美元 。中共央企常常以低價拿下合同,在工程進行中再要求加價,這也是一個中國特色。中國進出口銀行應該也相應增加了貸款數額。

2016年11月17日習近平攜夫人彭麗媛對厄瓜多爾進行國事訪問。習近平這次訪問厄瓜多爾的一個重要活動,就是11月18日參與科卡科多—辛克雷水壩工程竣工發電的影片連線活動。在科卡科多—辛克雷水電站,專程前往現場的厄瓜多爾副總統格拉斯通過影片介紹了項目完成情況。之後兩國元首共同按動按鈕,科卡科多—辛克雷雷水電站正式竣工發電。

2018年12月,厄瓜多爾的科卡科多—辛克雷水壩工程問題被媒體曝光,如選址問題、工程質量問題、工程貪污受賄問題、無法還貸問題等等。「大壩機械出現7648道裂縫」是媒體普遍關注的一個重點。據報道,「儲存該項目供水的水庫大部份地方都塞滿了小樹和灌木。由於沉澱物太厚,船只有時會被擱淺。大壩的工作人員說,設計缺陷導致的淤塞只是諸多問題中最新的一個。早在2014年,技術人員就注意到中國製造的不鏽鋼設備出現了裂隙。那年12月,一條隧道出現進水和坍塌,13名工人因此喪生。據報道,一名高級工程師把有關記錄遞到了科雷亞總統那裏,要求向他做簡報介紹存在的問題。據前官員說,這名工程師幾天後遭解僱……根據政府的數據,由於鋼材質量不合格和中國水電的焊接不當,大壩的機械設備目前已經出現了7648處裂縫。泥沙淤積也是一大問題,因為它們會損壞重要設備。」

根據「business-humanrights Resouirce Centre」網2022年7月27的報道,厄瓜多爾就造成嚴重環境破壞的科卡科多—辛克雷水電大壩出現裂縫一事向國際商會仲裁法院提出針對中國水利水電建設集團公司的仲裁請求 。中共官方媒體對此事隻字未提。報道指出:「位於亞馬遜地區納波省和蘇崑比奧斯省之間的水電站存在缺陷,在厄瓜多爾和中國水利水電建設集團公司之間引發一場法律之戰。2012年,大壩建設過程中有8個渦輪分配器出現裂縫,而中國水利水電建設集團公司向諮詢小組和厄瓜多爾電力公司隱瞞了這一情況……」

「2019年2月,國家總審計長在一份報告中確認,由於該建設缺陷,這一工程對國家造成經濟損失,並指出『只要不符合合同規定,(國家)將不會驗收項目』……厄瓜多爾向國際商會仲裁法院提出針對中國水利水電建設集團公司的仲裁請求,請求標的超過11億美元(一說5.8億美元)……」

2023年1月23日《華爾街日報》發表《施工缺陷頻現,中國「一帶一路」大型基建項目存坍塌隱患》 的文章,文章把厄瓜多爾的科卡科多—辛克雷水壩工程作為一個實例,再次引起世人關注。作者指出:很多中國「一帶一路」基建項目正被施工缺陷問題困擾,包括厄瓜多爾的一座巨型水電站,被指讓一些國家深陷債務泥潭的「一帶一路」倡議由此再添成本。建在一座活火山附近的科卡科多—辛克雷水電站,曾是厄瓜多爾有史以來最大的基建項目,這個得到中國資助的混凝土巨無霸對於北京方面非常重要,如今,該國政府工程師說,耗資27億美元的科卡科多—辛克雷水電站已出現數千條裂縫。這引人擔心厄瓜多爾電力的這個最大來源可能崩潰。

《華爾街日報》這篇文章發表後,中共官媒立即組織反擊,新華社發文指責《華爾街日報》造謠。同時中國電建也於2024年提起反訴,指責厄瓜多爾方面違反了合同。

2025年7月30日《海外家園網》發表題為《厄瓜多爾水電站爆出重大結構缺陷 中國電建將賠償4億美元》 的文章指出,結構性裂縫早有記錄,項目問題層出不窮。早在工程正式啟用前,工程問題已逐步浮現。2021年6月,一封來自哈爾濱電機廠股份有限公司的信函明確指出,在多個發電單元的分流器上發現裂縫,並附有照片顯示至少8個分流器中的3個存在明顯缺陷。厄瓜多爾國家電力公司的技術報告進一步指出,這些裂縫影響了發電安全與效率。裂縫最初在工廠車間被發現,後續在現場檢查中再次確認。部份設備即使經過修復,仍出現漏水現象,尤其是在第8號機組上,在完成修復作業後依然觀察到水體滲出,問題持續存在。報道還指出,除了結構問題外,水電站還引發嚴重生態影響。科卡科多—辛克雷的水庫攔截了大量泥沙,導致下游可可河水流沖刷加劇,進而誘發「逆向侵蝕」現象。2020年,聖拉斐爾瀑布突然坍塌,使得河床侵蝕速度加快,波及沿岸森林、道路與石油設施。至2025年,河流侵蝕已推進至距離水電站取水口不足5公里之處。儘管厄方已採取部份減緩措施,但地質風險仍未解除。有專家警告,這座本應服役50年的水電站,其實際使用壽命可能僅有15年,不僅威脅國家能源系統,也可能對亞馬遜生態系統造成長期不可逆的破壞。

2022年,《Infobae》調查報道揭露,中國水電曾長期隱瞞這些結構性問題,並在明知存在缺陷的情況下交付項目。厄瓜多爾國家電力公司也在內部文件中承認,中國承包商早就知情但未通報,導致國家蒙受重大損失。厄瓜多爾政府於2021年提出5.8億美元的仲裁訴求,而中方企業於2024年提起反訴,指責厄方違反合同。如今中國國有企業中國電建將向厄瓜多爾政府支付4億美元賠償金,以補償由科卡科多—辛克雷水電站工程缺陷所造成的國家損失。

2025年8月26日《大紀元》發表題為《中共一帶一路豆腐渣工程多 需付巨額賠償》的報道指出,中共「一帶一路」基建項目令許多國家深陷債務泥潭,並且因為豆腐渣工程連續爆出不利消息。南美洲國家厄瓜多爾的巨型水電站科卡科多-辛克雷水電站由於出現重大結構缺陷,承建工程的中共國有企業需向厄國支付4億美元賠償金。專家指,相關受害國開始向中共索償,意義重大。

2025年9月2日business-humanrights.org網發表題為《厄瓜多爾:政府撤銷對中國電建缺陷水電站的仲裁案,並移交營運權》 的報道,厄瓜多爾外交部長加布里埃拉·索默費爾德宣布,厄瓜多爾已與中國電建達成協議,由該公司接管科卡科多—辛克雷水電站的營運。中國電建是中國水電公司的母公司,而後者正是該水電站的建設方。這家中國國有企業將支付4億美元賠償金。作為交換,厄瓜多爾政府將終止其在2021年發起的國際仲裁案,當時該國尋求5.8億美元賠償。仲裁案的起因是水電站存在結構缺陷:據稱自營運以來,該水電站已出現逾1.7萬處裂縫,且存在閥門故障及部件安裝不當等問題。

報道最後指出,這一新協議引發了關於能源主權、透明度和國家能力的質疑 ……原本旨在改變能源結構的旗艦項目,最終卻仍然由同一家造成過失的公司來營運。與此同時,全國範圍內的停電問題捲土重來,可卡河的侵蝕問題也在持續。

中國電建支付了4億美元賠償金,但拿回了科卡科多—辛克雷水電站的營運權,接手了一個燙手的蕃薯,因為厄瓜多爾在這場賠償法律較量中認識到能源主權和工程透明度的問題。習近平視察三峽工程時曾說過,三峽工程是大國重器,這樣的基礎設施對國家安全十分重要,一定要掌握在我們自己手裏 。同理,科卡科多—辛克雷水壩工程對於厄瓜多爾來說,也是大國重器,這樣的基礎設施對厄瓜多爾的國家安全也同樣重要。

關於中國電建支付厄瓜多爾4億美元賠償金的消息,在大陸好像被完全封殺了。

中共央企通過科卡科多-辛克雷水電站工程向厄瓜多爾政要行賄,導致副總統和多位部長、高官入獄,總統流亡。中共的一帶一路工程攜帶著貪污行賄的病毒,毒害世界。

六、結束語

2025年對中國電建來說是五味雜陳的一年,就像中國電建的股價一樣坐上了過山車,被人為忽悠上去了,又掉了下來。

雅魯藏布江下游水電工程開工被中共視作「大國重器」、「世紀性戰略工程」、「新時代重大標誌性工程」和「地緣政治中的卡脖子工程」,事關中共國最早能在2035年登頂世界第一強國的夢想。中國電建作為世紀工程的規劃者、設計者與建設主力軍,以如此的企業質素和構架能承擔這個重任嗎?#

本文僅代表作者本人觀點,並不一定反映《大紀元時報》立場。

--------------
記得那一天
也繼續過好每一天
--------------

📌 2025大事回顧👇🏻
https://hk.epochtimes.com/tag/回顧2025

🔔下載大紀元App 接收即時新聞通知:
🍎iOS:https://bit.ly/epochhkios
🤖Android:https://bit.ly/epochhkand

📰周末版實體報銷售點👇🏻
http://epochtimeshk.org/stores
